Alte Frankfurter Straße größtenteils wieder komplett befahrbar
Baustelle ab 25. März in finaler Phase / Vilbus fährt ab Montag wieder auf alter Route
Durchatmen auf dem Heilsberg: Die Großbaustelle zur Erneuerung der maroden Heilsberger Hauptfrischwasserleitung auf der Alten Frankfurter Straße durch die Stadtwerke biegt auf die Zielgerade ein. Derzeit finden die Bauarbeiten im Bereich der Einfahrt des City Hotels statt, weshalb die Straße in diesem Bereich noch voll gesperrt ist. Zum Wochenende hin wird dann allerdings die Alte Frankfurter Straße von Frankfurt aus kommend durchgängig bis zum Lidl-Kreisel befahrbar sein und die Hauptverbindungsstraße des Stadtteils wieder frei sein. Der Vilbus wird ab Montag, den 24. März auf seine ursprüngliche Routenführung zurückverlegt, das Provisorium über die Friedenstraße entfällt, der stadteigene Vilbus der Linie 60 fährt wieder über die Carl-Schurz-Straße. Auf Höhe der Kfz-Werkstatt wird eine provisorische Vilbus-Haltestelle eingerichtet, weil der Wendehammer nicht angefahren werden kann. Da im finalen Bauabschnitt keine Wendemöglichkeit für Gelenkbusse besteht, lässt der RMV die überregionale Buslinie 30 erst ab dem 28. April wieder über den Heilsberg fahren. Bis dahin gilt weiterhin die provisorische Bushaltestelle auf der Frankfurter Straße.
Ab dem 25. März, so die aktuelle Planung, geht die Baustelle in den vierten und letzten Bauabschnitt über. Die Stadtwerke Bad Vilbel führen die neue Hauptwasserleitung bis kurz vor die Feuerwehr. Bis zum 28. März ist die Einfahrt in die Straße Am Hang nur über den Buswendehammer möglich. Aus dem Schlesienring kann in diesem Zeitraum nur nach links abgebogen werden. Zur Karte im Baustellenfinder
Ab dem 28. März ist die Alte Frankfurter Straße dann in beide Fahrtrichtungen befahrbar. Zur Straße Am Hang gelangt man über die abknickende Vorfahrtsstraße in Einbahnführung in Richtung Feuerwehr. Eine Ausfahrt aus dem Schlesienring ist in dieser Zeit nicht möglich. Zur Karte im Baustellenfinder
Bad Vilbel, 18.03.2025
Ausnahmegenehmigungen für Anwohner zum Parken in den Seitenstraßen können per E-Mail Diese E-Mail-Adresse ist vor Spambots geschützt! Zur Anzeige muss JavaScript eingeschaltet sein!beantragt werden.
Seit dem 24.06.2024 gilt einer neuer Liniennetzplan für den VILBUS. Der Plan steht hier zum Downlaod bereit.
Teilbereich der Alten Frankfurter Straße wieder befahrbar
Bereich vom Karlsbader Weg bis zum Iglauer Weg wieder freigegeben
In der Alten Frankfurter Straße geht der Leitungsbau und die Sanierung der Straße weiter. Durch die Möglichkeit zwei Teilbereiche parallel zu bauen, also einen Bereich abzuschließen und den anderen bereits zu beginnen, konnte ein Zeitgewinn erzielt werden. Nun ist der Teilbereich zwischen dem Karlsbader Weg und dem Iglauer Weg wieder für den Fahrzeugverkehr freigegeben worden.
Die nächste Bauphase vom Iglauer Weg bis zur Einfahrt des City Hotels wird nun weiter bearbeitet. Diese Phase begann bereits parallel zu den Abschlussarbeiten des vorherigen Teilbereichs. Eine Umfahrung der Baustelle ist durch entsprechende Beschilderung eingerichtet.
Bad vilbel 17.09.2024
Zeitgewinn durch vorgezogenen Leitungsbau
In der Alten Frankfurter Straße beginnt Phase 3 bereits früher

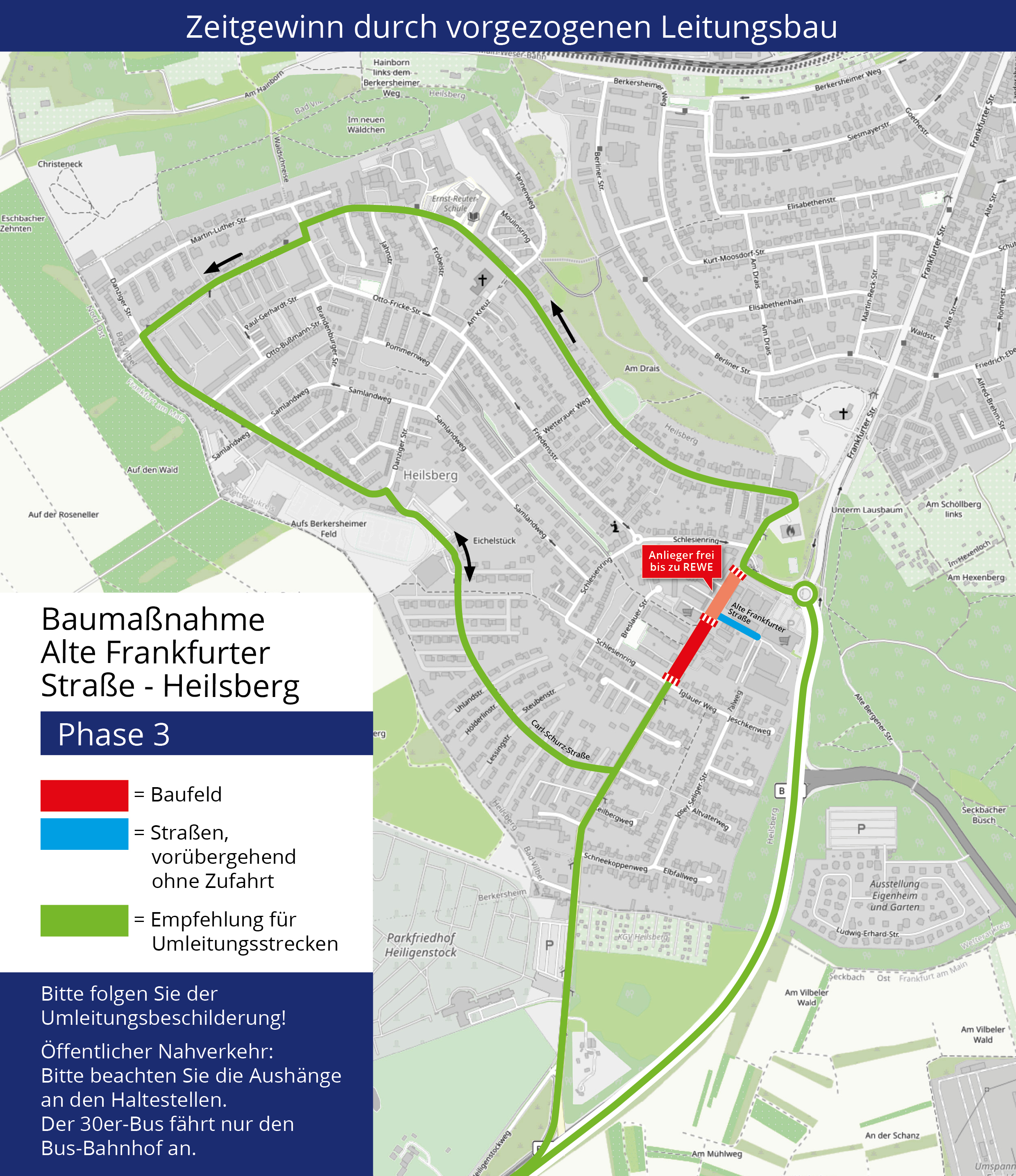

In der Alten Frankfurter Straße werden durch die Stadtwerke Bad Vilbel die Wasserhauptleitung sowie der Straßenoberbau erneuert. Die gesamte Maßnahme wurde dabei in vier Phasen eingeteilt, um die Beeinträchtigungen für die jeweiligen Gebiete möglichst gering halten zu können. Nun befindet sich die zweite Phase im Endstadium. Die dritte Phase soll daher bereits parallel beginnen, um so einen Zeitgewinn erzielen zu können.
Das Baufeld der zweiten Phase erstreckte sich vom Karlsbader Weg bis zum Iglauer Weg. Nun wird dieses um die Strecke bis zur Einfahrt zum City Hotel erweitert. Da zu Beginn der Arbeiten der dritten Phase, die zweite Phase noch nicht gänzlich abgeschlossen sein wird, erfolgen die Arbeiten hier zeitgleich. Während dieser Überschneidungszeit ist es für Anlieger möglich in das Baufeld der Phase 3 mit Rücksicht auf die Baumaßnahmen zu fahren.
Das Baufeld der Phase 3 wird dann im Laufe der kommenden Wochen zwischen dem Iglauer Weg und der Einfahrt zum City Hotel liegen. Wie auch in den vorigen Bauphasen werden neben der Wasserhauptleitung auch Hausanschlüsse neu angelegt und anschließend die Straße mit einem neuen Oberbau versehen.

Während der parallelen Arbeiten in den Phasen 2 und 3 wird das Baufeld erweitert. Die Befahrung ist für Anlieger bis zum Rewemarkt jedoch möglich.
Bad Vilbel, 26.08.2024
In der Alten Frankfurter Straße startet Bauphase 2
Baufeld wandert weiter – Änderung der Verkehrswegeführung

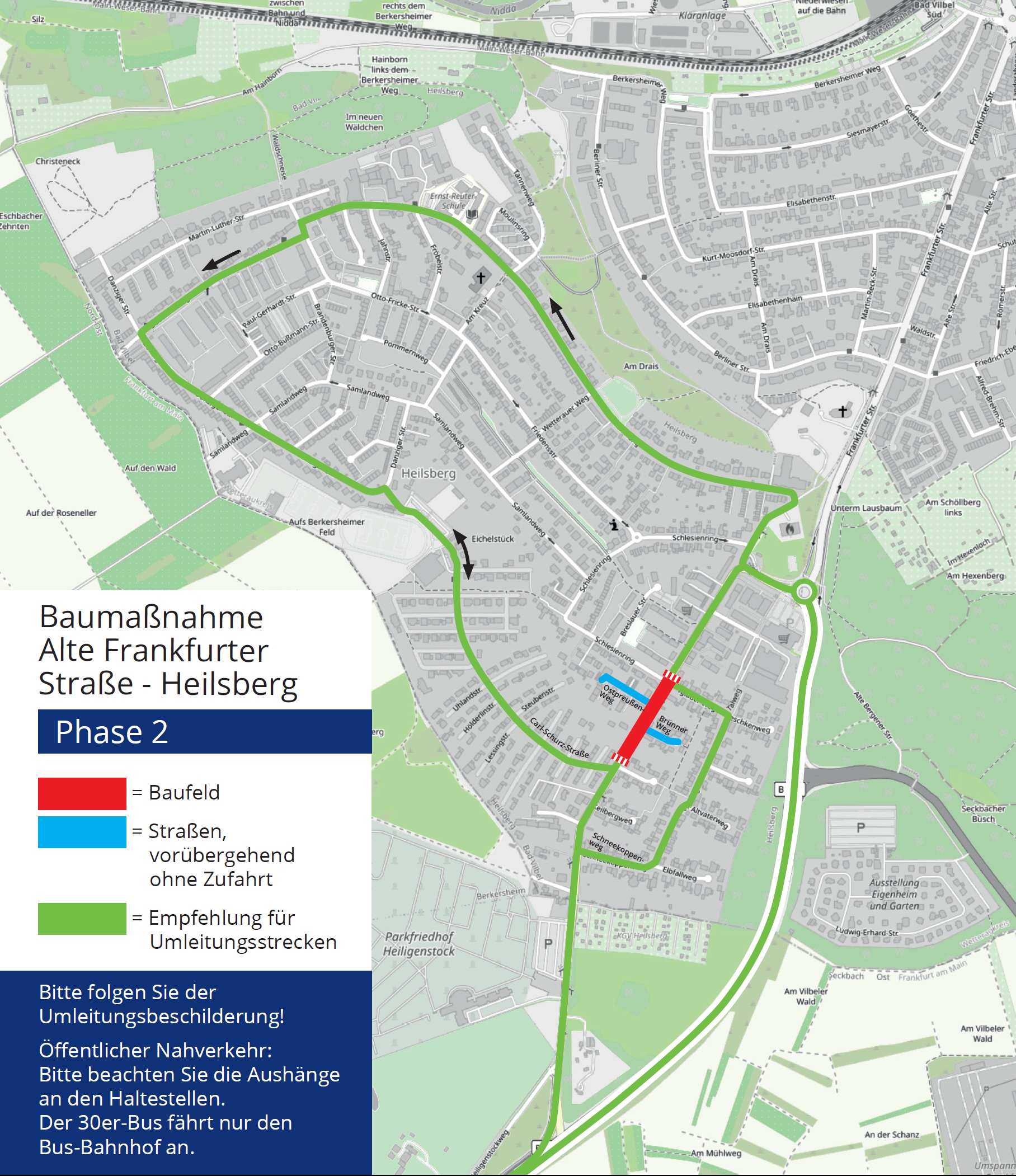

In der Alten Frankfurter Straße auf dem Heilsberg geht die Baumaßnahme weiter und wechselt Ende Juni in die zweite Bauphase. Dies hat zur Folge, dass das Baufeld in Richtung Norden wandert und sich damit auch die Verkehrswegeführung ändert.
„Die Baumaßnahme kommt sehr gut voran und dies, obwohl sie in Teilen sehr komplex ist und unsere Stadtwerke mit ihren Arbeiten an der Wasserhauptleitung sowie an den Hausanschlüssen in sensiblen Bereichen arbeiten müssen. Zuletzt konnten jedoch sogar einige Arbeiten parallel ausgeführt werden, sodass der Umlegung des Baufelds nichts mehr im Weg steht“, freut sich Bürgermeister Sebastian Wysocki über den Fortschritt der Baumaßnahme. Zur grundsätzlichen Komplexität der Maßnahme kommt die Tatsache hinzu, dass dies die erste grundhafte Sanierung der Alten Frankfurter Straße und ehemaligen B3 ist, weshalb die Straße in Teilen in einem sehr schlechten Zustand ist. Die entsprechende Wiederherstellung ist daher umfangreicher als angenommen.
In der zweiten Bauphase wandert das Baufeld in Richtung Norden, sodass der „Ostpreußenweg, der Brünner Weg sowie der Iglauer Weg von einer Vollsperrung der Alten Frankfurter Straße in diesem Bereich betroffen sind. Die Verkehrswegeführung wird sich dadurch auf dem Heilsberg ändern. Da man von der Carl-Schurz-Straße wieder auf die Alte Frankfurter Straße einfahren kann, ist es möglich, von hier aus wieder in Richtung Frankfurt zu fahren. Die rückliegenden Bereiche der zufahrtsgesperrten Straßen sind über die Carl-Schurz-Straße und den Schneekoppenweg erreichbar.
Der 30er Bus wird weiterhin lediglich den Busbahnhof auf dem Heilsberg anfahren, ansonsten empfehlen die Verantwortlichen, die Aushänge an den Bushaltestationen zu beachten.
„Die Baumaßnahme ist in insgesamt vier Phasen unterteilt, sodass wir uns in Richtung Halbzeit bewegen. Alle Beteiligten sind sich bewusst, dass die Maßnahme Einschränkungen nach sich zieht und insbesondere den unmittelbaren Anwohnern des Baufelds stets auch einiges abverlangt. Wir freuen uns aber umso mehr, dass die Rückmeldungen hierzu bislang sehr konstruktiv sind“, so Sebastian Wysocki abschließend.
Die Anwohnerinnen und Anwohner im Bereich des neuen Baufelds sind mit einem Informationsschreiben auf die Verlagerung der Baumaßnahme in Kenntnis gesetzt worden.

Bildunterschrift: In Phase zwei zieht das Baufeld auf der Alten Frankfurter Straße in Richtung Norden.
Bad Vilbel, 11.06.2024
Heilsberg erhält neue Frischwasserleitung
Abschnittsweise Vollsperrung der Alten Frankfurter Straße – Baustellenmarketing ist mit wöchentlicher Bürgersprechstunde für Gewerbetreibenden und Anwohner ansprechbar
Die Hauptfrischwasserleitung, die den Bad Vilbeler Stadtteil Heilsberg versorgt, wurde 1955 in die Alte Frankfurter Straße gelegt und ist entsprechend in die Jahre gekommen. Die Stadtwerke Bad Vilbel erneuern diese nun, um ein unkontrolliertes Bersten der Leitung und damit einer Versorgungslücke entgegen zu wirken. Da die Leitungsarbeiten im Bereich der Fahrbahn stattfinden, wird zugleich die marode Fahrbahndecke erneuert. Die Baumaßnahme wird von der Stadtgrenze bis zum Buswendeplatz und der gleichnamigen Haltestelle Alte Frankfurter Straße geführt und untergliedert sich in vier Bauabschnitte. Es ist notwendig den jeweiligen Bauabschnitt dann für den Fahrzeugverkehr voll zu sperren, die Gehsteige bleiben frei. Die Baumaßnahme beginnt ab Montag, den 4. Dezember 2023, und reicht voraussichtlich bis Ende 2024.
„Wie bei allen größeren Baumaßnahmen hat die Stadt frühzeitig die Anwohner und Öffentlichkeit informiert, bei den konkreten Bauabschnitten wird das nochmals per Postwurfsendungen geschehen. Im besonderen Fall der Alten Frankfurter Straße wurde auch mit den anliegenden Gewerbetreibenden gesondert über die Baumaßnahme gesprochen. In intensiven aber konstruktiven Gesprächen konnte sich auf akzeptable Lösungen geeinigt werden, die Geschäfte bleiben geöffnet, eine Zuwegung ist beschränkt, aber möglich“, sagte die Einsatzkoordinatorin der Ordnungspolizei, Katharina Rodriguez.

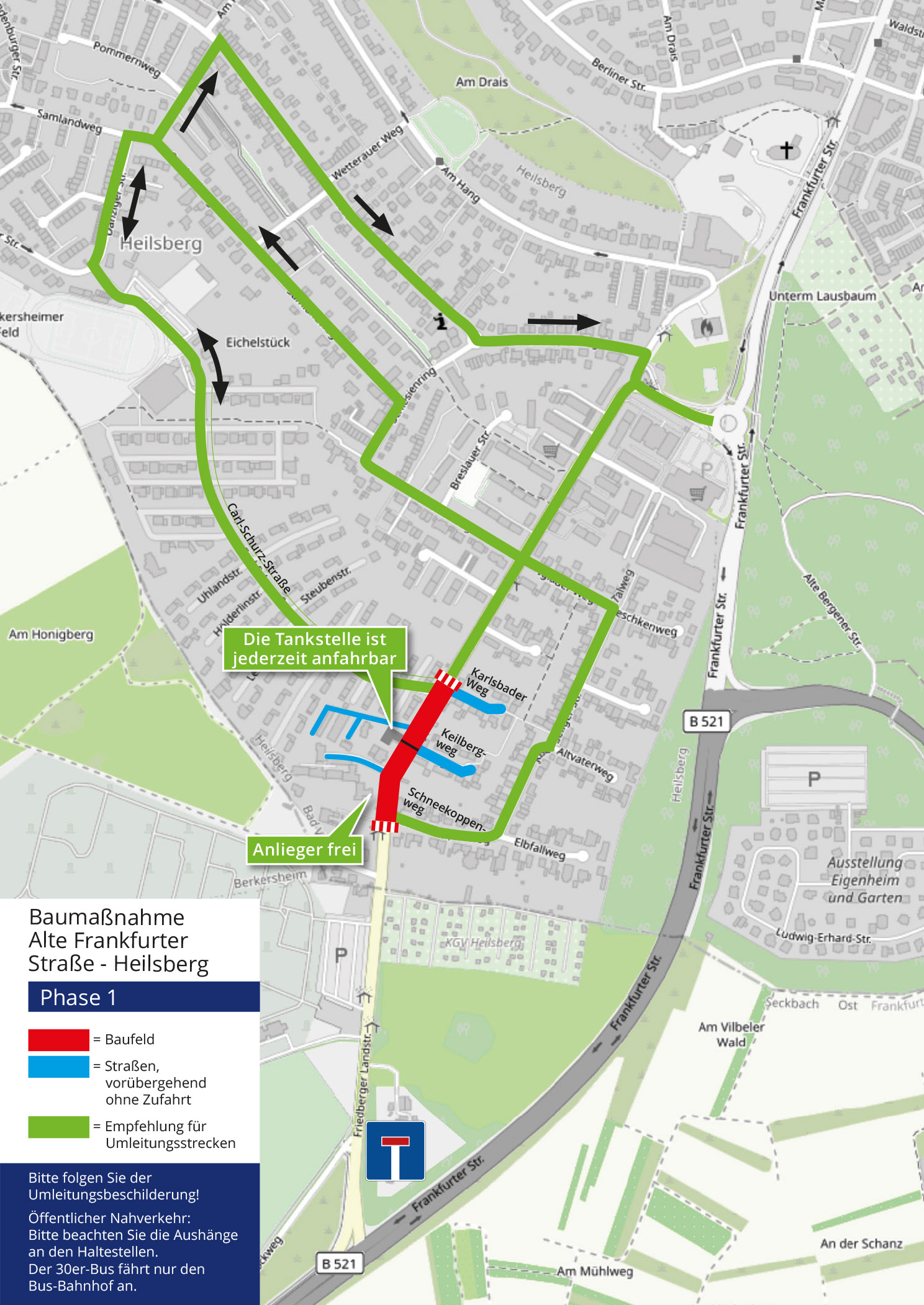

Beginnen wird die Baumaßnahme am Schneekoppenweg und wird in Richtung der Einmündung Carl-Schurz-Straße führen. Im ersten Abschnitt werden die Leitungen vom Schneekoppenweg bis zur Tankstelle saniert. Die Tankstelle als solche bleibt halbseitig anfahrbar, über die Besonderheiten der Kfz-Reparaturwerkstatt hat diese selbst schon ihre Kunden informiert – zusammen mit den Betreibern haben Magistrat, Stadtwerke, Straßenverkehrsbehörde und Baufirma Lösungen für die Betriebe gefunden. Die Zufahrten der Anwohnerschaft der Straßen „Karlsbader Weg“ und „Keilbergweg“ sind in Absprache mit der bauausführenden Firma zeitweise möglich.
Parkplätze mit Parkgenehmigung stehen entlang der Carl-Schurz-Straße zur Verfügung. Eine Parkgenehmigung für vom Baufeld betroffene Anwohner kann bei Frau Kunad beantragt werden (Diese E-Mail-Adresse ist vor Spambots geschützt! Zur Anzeige muss JavaScript eingeschaltet sein!).

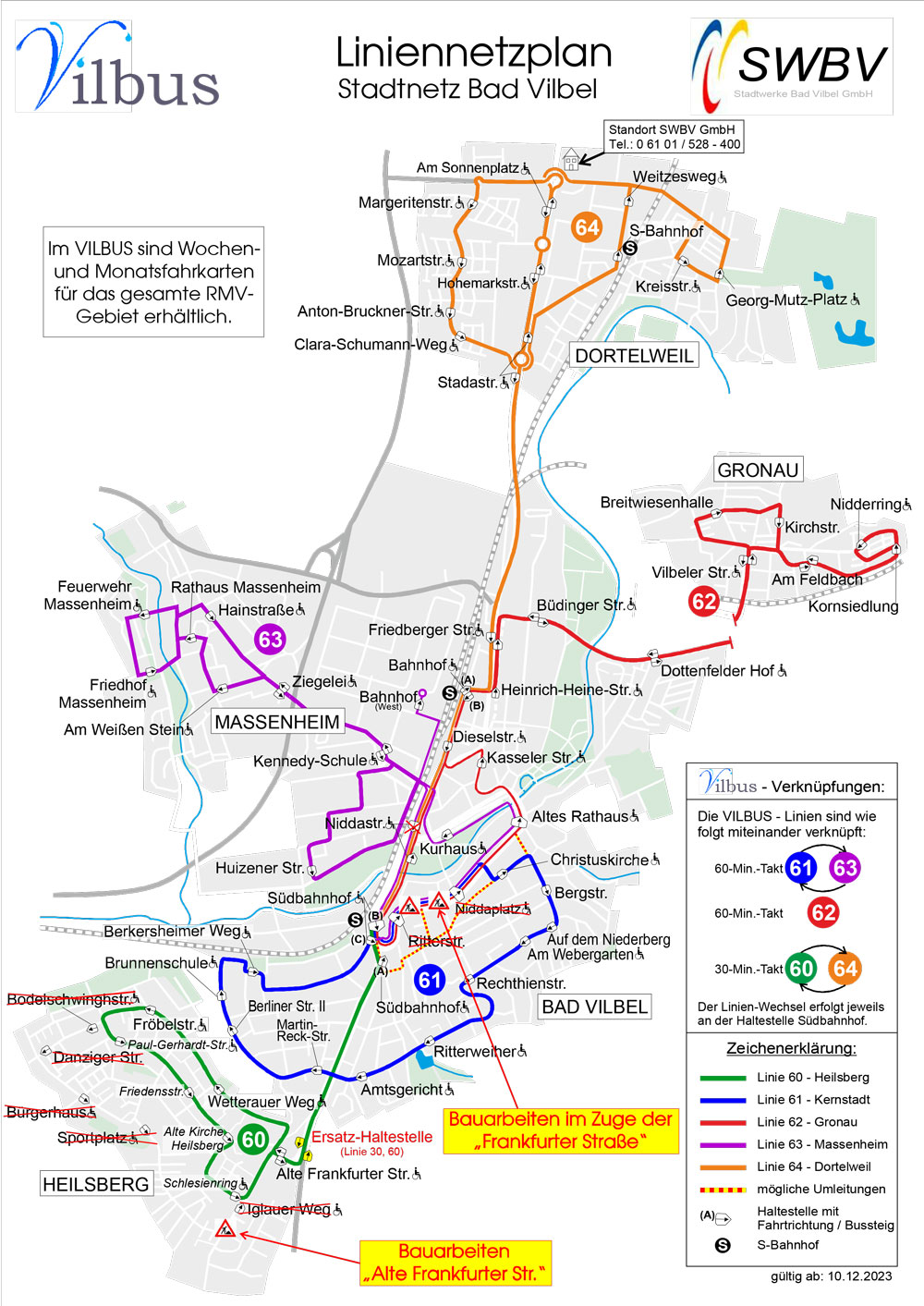

Der Vilbus Linie 60 fährt im ersten Bauabschnitt so wie bisher und hält zusätzlich an der Ersatzhaltestelle „Alte Frankfurter Straße“, die für die Gelenkbusse der Linie 30 zwischen Kreisverkehr Heilsberg und der katholischen Kirche Verklärung Christi eingerichtet wird. Die Buslinien X97, n96 und 551 halten nur noch an der Buswendeschleife „Alte Frankfurter Straße“. Die Frankfurter Buslinie 30 hält nur noch an der Ersatzhaltestelle „Alte Frankfurter Straße“ unterhalb vom Kreisverkehr. Download: geänderter Liniennetzplan
„Wir sind zudem bemüht, stadtauswärts eine Rechtabbiegung von der Friedberger Landstraße B521 zu realisieren. Die Gespräche mit Hessen Mobil als Straßenverkehrsträger waren bisher positiv, nun liegt es an der Stadt Frankfurt am Main Kulanz zu zeigen. Leider hat die Nachbarstadt unsrer Anfrage nach der Mietung eines Teils des Parkplatzes Friedhof Heiligenstock eine Absage erteilt, was wir sehr bedauern“, so Rodriguez.
Bei Fragen zur Baumaßnahme können betroffene Bürgerinnen und Bürger gerne jeden Montag, um 9:30 Uhr, das direkte Gespräch in der Bürgersprechstunde suchen. Dann stehen Verantwortliche der Stadtwerke, der Stadt, der Baufirma und des städtischen Baustellenmarketings für Rückfragen zur Verfügung. Diese findet direkt am jeweiligen Baufeld statt. Eine Anmeldung ist nicht erforderlich. An den Feiertagen und am 08.01.2024 findet keine Sprechstunde statt!
Wir bitten um Verständnis sowie die Beachtung der Absperrungen und angepassten Beschilderungen.

Der erste von insgesamt vier Bauabschnitten zur Erneuerung der Haupttrinkwasserleitung erstreckt sich vom Schneekoppenweg bis zur Mitte der Tankstelle (Karte: Baustellenmarketing / Kuhl Design).
Bad Vilbel, 23.11.2023
______________________________________________________________________________________________________________________________________________________
Stadtwerke informieren über geplante Großbaustelle
Arbeiten an der Alten Frankfurter Straße ab Dezember 2023
Eine große Baustelle wirft ihre Schatten voraus. Im Dezember 2023 beginnen die Stadtwerke Bad Vilbel mit der Erneuerung der Trinkwasserleitung in der Alten Frankfurter Straße. Die teilweise noch aus den 50er Jahren stammenden Leitungen müssen dringend erneuert werden. Da die Leitungsarbeiten im Bereich der Fahrbahn stattfinden, wird zugleich die marode Fahrbahndecke erneuert. Über die verkehrlichen Einschränkungen und die einzelnen Bauphasen informieren die Stadtwerke im Rahmen einer Ortsbeiratssitzung am 14. September 2023 um 19 Uhr in der Dreifeldsporthalle, Carl-Schurz-Straße 33. Alle interessierten Bewohnerinnen und Bewohner sowie Gewerbetreibenden sind recht herzlich eingeladen sich aus erster Hand informieren zu lassen.
Bad Vilbel, 01.09.2023
